Đây là công trình năng lượng, cấp đặc biệt, nhóm B do EVNNPT làm chủ đầu tư, NPTPMB thay mặt chủ đầu tư quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành. Dự án được triển khai trong Trạm biến áp 500kV Phố Nối hiện hữu (không phải mở rộng diện tích trạm) thuộc địa phận xã Đại Đồng, tỉnh Hưng Yên.
Trạm biến áp 500kV Phố Nối là một trong những trạm biến áp 500kV có vai trò cực kỳ quan trọng trong việc cung cấp điện cho tỉnh Hưng Yên, phía Đông Nam thành phố Hà Nội và các tỉnh lân cận. Trước khi nâng công suất, Trạm 500kV Phố Nối thường xuyên mang tải trên 90%, có thời điểm lên đến 97%. Chính vì vậy, để đảm bảo cung cấp điện cho mùa nắng nóng năm 2026, Dự án được đưa vào danh sách những dự án cấp bách được Thủ tướng Chính phủ phê duyệt theo Quyết định số 2634/QĐ-TTg ngày 02/12/2025.

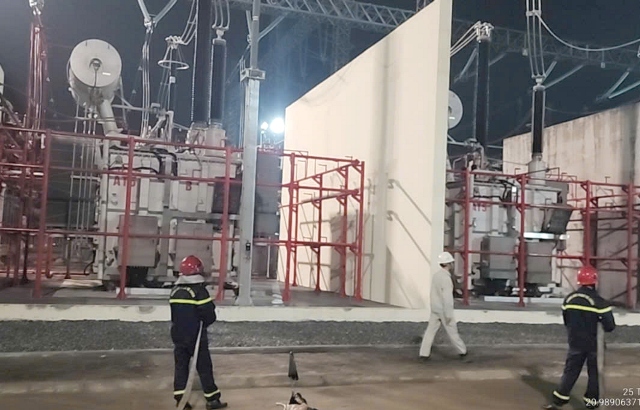

Lực lượng Cảnh sát Phòng cháy chữa cháy và Cứu nạn cứu hộ (Công an tỉnh Hưng Yên) phối hợp cùng các đơn vị liên quan ứng trực để đảm bảo an toàn trong thời gian đóng điện
Dự án có quy mô lắp đặt mới 01 máy biến áp 500kV-900MVA (AT5), cô lập máy biến áp AT1 500kV-600MVA chuyển sang chế độ dự phòng, nâng công suất Trạm biến áp 500kV Phố Nối từ 1500MVA lên 1800MVA; Lắp đặt thiết bị cho ngăn lộ tổng 500kV cho MBA AT5; Lắp đặt thiết bị cho ngăn lộ tổng 220kV MBA AT5; Lắp đặt thanh cái ống, tổ hợp 35kV cho máy biến áp AT5; Hoàn thiện các giải pháp kỹ thuật phù hợp với quy mô công suất của trạm.
Dự án được khởi công ngày 20/11/2025 và sau nhiều ngày nỗ lực, cố gắng làm việc 3 ca, 4 kíp, đến chiều ngày ngày 23/3/2026, đã hoàn thành, Hội đồng nghiệm thu cấp chủ đầu tư đã họp và thống nhất đóng điện. Dự án được đóng điện ngày 25/3/2026 vượt kế hoạch của EVNNPT giao tại Quyết định số 315/QĐ-EVNNPT ngày 12/02/2026 (đóng điện quý II/2026) qua đó khẳng định năng lực điều hành dự án của NPTPMB cũng như sự nỗ lực của các đơn vị tham gia dự án tại công trường.

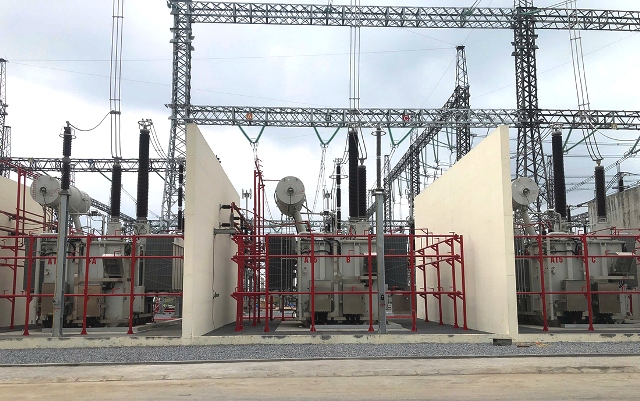

Máy biến áp 500kV-900MVA (AT5) tại Trạm biến áp 500kV Phố Nối được đóng điện thành công
Việc hoàn thành dự án trước mùa khô giúp giảm tải cho các máy biến áp 500kV hiện hữu tại TBA 500kV Phố Nối, qua đó góp phần đảm bảo tiêu chí N-1, tăng cường ổn định hệ thống điện, nâng cao độ tin cậy, an toàn cung cấp điện cho tỉnh Hưng Yên, phía đông nam thành phố Hà Nội và các tỉnh lân cận, góp phần phục vụ phát triển kinh tế - xã hội trong khu vực.
Lê Linh
