Dự án do Tổng công ty Điện lực miền Bắc (EVNNPC) làm chủ đầu tư, Công ty Điện lực Hải Phòng là đơn vị quản lý dự án. Với tổng mức đầu tư hơn 572 tỷ đồng, công trình được triển khai trong điều kiện thi công có nhiều khó khăn, song các đơn vị đã nỗ lực đẩy nhanh tiến độ, hoàn thành toàn bộ khối lượng chính và đóng điện theo yêu cầu.
Dự án được khởi công ngày 06/3/2026, với mục tiêu xây dựng mới tuyến đường dây 110kV đấu nối từ pooctich 110kV TBA 220kV Dương Kinh đến đường dây mạch kép 171&172 E2.1 đi 171&172 E2.20 (Đồng Hòa - Đình Vũ).
Ngay sau khi khởi công, các đơn vị tham gia dự án, đặc biệt là Liên danh nhà thầu Thăng Long - TIC, đã tập trung nhân lực, phương tiện, tổ chức thi công khẩn trương. Công tác quản lý, điều hành được bám sát hiện trường; các tình huống phát sinh được kịp thời xử lý nhằm duy trì tiến độ thi công liên tục.
.jpg)

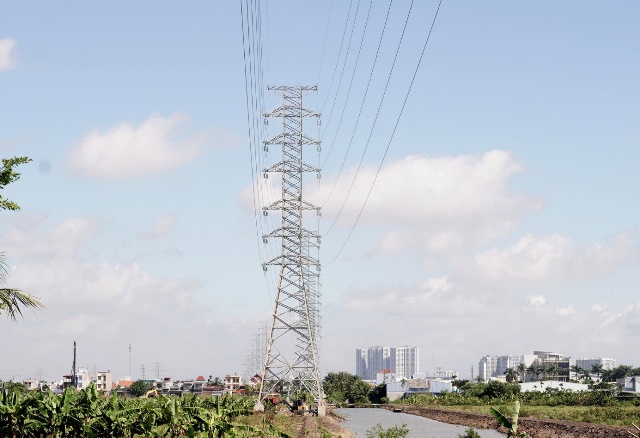

Tuyến đường dây trên không 110kV thuộc dự án sau khi hoàn thành lắp đặt, sẵn sàng cho việc đóng điện vận hành
Đến ngày 28/9/2026, toàn bộ khối lượng công việc chính của dự án đã hoàn thành, bao gồm toàn bộ tuyến đường dây trên không và cáp ngầm 110kV, đủ điều kiện đóng điện. Ngày 29/9/2026, công trình chính thức được đóng điện đưa vào vận hành.
Dự án xây dựng mới 9,333 km đường dây 110kV, gồm đường dây trên không và cáp ngầm. Trong đó, đường dây trên không có tổng chiều dài 5,806 km, gồm 1,543 km đường dây 2 mạch và 4,263 km đường dây 4 mạch; đường cáp ngầm có tổng chiều dài 3,527 km, gồm 2,203 km cáp 2 mạch và 1,324 km cáp 4 mạch.
.jpg)

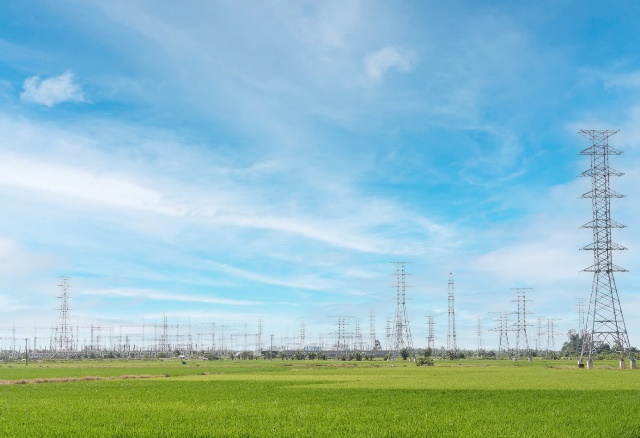

Toàn cảnh hệ thống lưới điện và các cột tháp 110kV của dự án băng qua các khu vực địa hình đồng ruộng phức tạp tại Hải Phòng
Tuyến đường dây đi qua nhiều khu vực có địa hình và điều kiện thi công phức tạp như vùng ruộng lúa nước, kênh Tiểu Trà, sông Lạch Tray, khu đô thị đang xây dựng và các tuyến đường có mật độ giao thông cao.
Đặc biệt, phần cáp ngầm dọc đường Bùi Viện và Võ Nguyên Giáp đi qua khu vực có nhiều công trình hạ tầng kỹ thuật như cây xanh, điện chiếu sáng, viễn thông, cấp nước, thoát nước...; mật độ phương tiện giao thông thường xuyên cao, trong đó có nhiều xe tải nặng, xe khách và xe container hoạt động cả ngày lẫn đêm. Đây là những yếu tố gây không ít khó khăn trong quá trình tổ chức thi công.
.jpg)

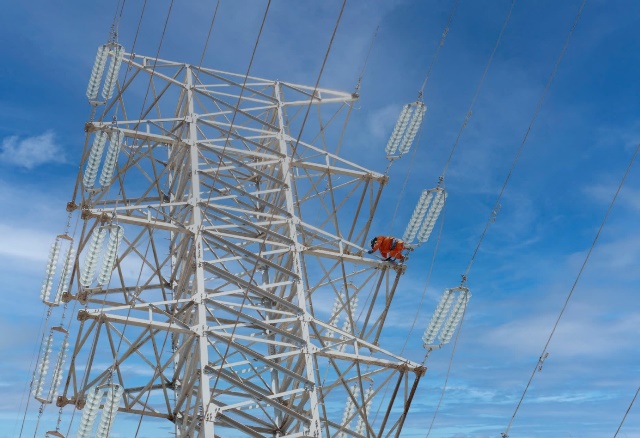

Nhân viên Xí nghiệp lưới điện cao thế thực hiện việc kiểm tra thiết bị trước khi đóng điện đều đạt yêu cầu kỹ thuật, bảo đảm điều kiện vận hành ổn định và an toàn
Trong quá trình triển khai, công tác thi công xây lắp, lắp đặt thiết bị được kiểm soát chặt chẽ, tuân thủ các tiêu chuẩn kỹ thuật và quy chuẩn hiện hành. Các hạng mục thí nghiệm, hiệu chỉnh thiết bị trước khi đóng điện đều đạt yêu cầu kỹ thuật, bảo đảm điều kiện vận hành ổn định và an toàn.
Việc hoàn thành và đưa dự án vào vận hành có ý nghĩa quan trọng trong việc nâng cao năng lực cung cấp điện cho khu vực. Công trình góp phần giải tỏa công suất TBA 220kV Dương Kinh, nâng cao chất lượng điện năng và khả năng cung cấp điện an toàn, ổn định phục vụ nhân dân và các hoạt động phát triển kinh tế - xã hội của thành phố.
.jpg)
Toàn cảnh buổi Lễ khen thưởng các đơn vị tham gia dự án xuất tuyến 110kV sau TBA 220kV Dương Kinh tổ chức vào ngày 29/9/2026
Đồng thời, dự án tăng cường khả năng hỗ trợ nguồn dự phòng thông qua mạch vòng 110kV khu vực, kết nối với các trạm biến áp 110kV Cầu Rào, Lê Chân, Lạch Tray, Cửa Cấm, Cát Bi, Hồ Đông, qua đó đáp ứng tiêu chí N-1 đối với lưới điện khu vực.
Bên cạnh hiệu quả về vận hành hệ thống điện, quá trình thi công dự án cũng ghi nhận kết quả tích cực về công tác an toàn. Các đơn vị đã thực hiện nghiêm các quy định về an toàn vệ sinh lao động, phòng chống cháy nổ và bảo vệ môi trường; trong suốt quá trình thi công không để xảy ra tai nạn lao động hay sự cố đáng tiếc, bảo đảm an toàn cho người và thiết bị.
.jpg)
Ông Hà Huy Tâm – Phó Tổng Giám đốc EVNNPC; Ông Nguyễn Hữu Hưởng – Giám đốc Công ty Điện lực Hải Phòng chụp ảnh lưu niệm tại lễ trao thưởng cho các tập thể có đóng góp tích cực vào tiến độ công trình
Nhằm ghi nhận những nỗ lực, tinh thần trách nhiệm và sự phối hợp của các đơn vị, ngày 29/9/2026, Tổng công ty Điện lực miền Bắc đã ban hành Quyết định khen thưởng các tập thể có thành tích trong việc hoàn thành tiến độ dự án. Tới dự và trao giấy khen cho các đơn vị có ông Hà Huy Tâm - Phó Tổng Giám đốc EVNNPC cùng các ông, bà lãnh đạo các Ban của Tổng Công ty và đại diện 11 tập thể được khen thưởng. Tổng số tiền khen thưởng cho 11 tập thể là 260 triệu đồng, 11 tập thể được khen thưởng gồm: Công ty Điện lực Hải Phòng, Công ty CP Thương mại xây lắp công nghiệp Thăng Long, Công ty CP Phát triển năng lượng Thủ đô, Sở Công Thương Hải Phòng, Phòng Quản lý Hạ tầng kỹ thuật - Sở Xây dựng Hải Phòng, UBND phường An Biên, UBND phường Hưng Đạo, xã Kiến Minh, Trung tâm Điều độ hệ thống điện miền Bắc, Ban Quản lý Đầu tư - Tổng công ty Điện lực miền Bắc và Ban Quản lý Đấu thầu - Tổng công ty Điện lực miền Bắc.
.jpg)
Ông Hà Huy Tâm - Phó Tổng Giám đốc EVNNPC phát biểu biểu dương, ghi nhận nỗ lực vượt khó của các đơn vị thi công cùng sự hỗ trợ quyết liệt từ các Sở, Ban ngành địa phương
Thay mặt Tổng Công ty Điện lực Miền Bắc, ông Hà Huy Tâm - Phó Tổng Giám đốc EVNNPC biểu dương thành tích của các đơn vị trực tiếp thi công công trình và các Sở, Ban ngành địa phương đã vào cuộc hết sức quyết liệt để công trình hoàn thành đúng tiến độ.
Dự án hoàn thành, đóng điện đưa vào vận hành là kết quả của sự phối hợp giữa các đơn vị, đồng thời khẳng định năng lực quản lý, tổ chức thi công của các lực lượng tham gia. Công trình được kỳ vọng tiếp tục phát huy hiệu quả trong vận hành hệ thống điện, góp phần xây dựng lưới điện thành phố Hải Phòng ngày càng hiện đại, đồng bộ, an toàn và tin cậy.
Mạnh Hùng – CTĐL Hải Phòng
