Đường dây 220kV Nhiệt điện Thái Bình 2 – Trực Ninh là tuyến đường dây mạch kép. Sau một thời gian vận hành, dưới tác động của thời tiết và các yếu tố khách quan, một số vị trí trên tuyến xuất hiện khiếm khuyết về cách điện, phụ kiện, tiềm ẩn nguy cơ ảnh hưởng đến an toàn vận hành.
Với yêu cầu không để các khiếm khuyết nhỏ phát triển thành sự cố lớn, trong kế hoạch sửa chữa lớn năm 2026, PTC1 đã xây dựng phương án thi công sửa chữa, thay thế cách điện, phụ kiện tại 54 vị trí thuộc cung đoạn 27–146 của tuyến đường dây. Đây cũng là dịp để đơn vị rà soát, xử lý đồng bộ các khiếm khuyết phát hiện trên tuyến, nâng cao độ tin cậy và khả năng vận hành an toàn của đường dây.
Việc chủ động xử lý các tồn tại ngay trong kế hoạch sửa chữa thể hiện rõ phương châm quản lý vận hành theo hướng phòng ngừa từ sớm, xử lý từ xa, không chờ đến khi khiếm khuyết phát triển thành sự cố mới khắc phục. Đây là yêu cầu đặc biệt quan trọng đối với hệ thống truyền tải điện cao áp, khi các tuyến 220kV đóng vai trò quan trọng trong truyền tải, phân bổ công suất và bảo đảm an ninh năng lượng cho khu vực.
.jpg)

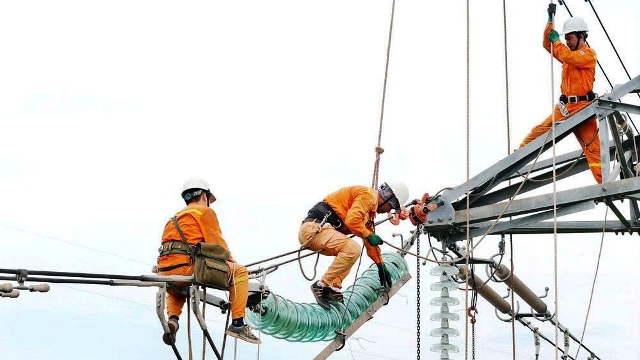

Chuẩn bị đưa chuỗi sứ lên thay thế tại vị trí cột 111 đường dây 220kV Nhiệt điện Thái Bình 2 – Trực Ninh
Một trong những yêu cầu khó khăn nhất của đợt sửa chữa là đường dây mạch kép đi chung cột. Trong khi một lộ được cắt điện để thi công thì lộ còn lại vẫn phải duy trì vận hành, mang điện. Điều này đặt ra yêu cầu rất cao đối với công tác tổ chức thi công, kiểm soát hiện trường và giám sát an toàn. Mọi thao tác của công nhân trên cột phải được thực hiện đúng quy trình, quy định; tuyệt đối kiểm soát khoảng cách an toàn đối với phần đường dây đang mang điện, không để xảy ra tình huống mất an toàn đối với người và thiết bị.
Để chuẩn bị cho đợt thi công, từ ngày 28/7 đến 07/8/2026, Truyền tải điện Ninh Bình đã chủ động triển khai công tác chuẩn bị vật tư, nhân lực, phương tiện và các điều kiện cần thiết. Đơn vị cũng tổ chức họp triển khai với các đơn vị phối hợp, hỗ trợ thi công; phổ biến quy định, biện pháp an toàn, đặc điểm địa hình, điều kiện thời tiết và đặc biệt lưu ý những yêu cầu trong quá trình thi công trên các vị trí cột chung có một mạch đường dây vẫn đang mang điện.
.jpg)

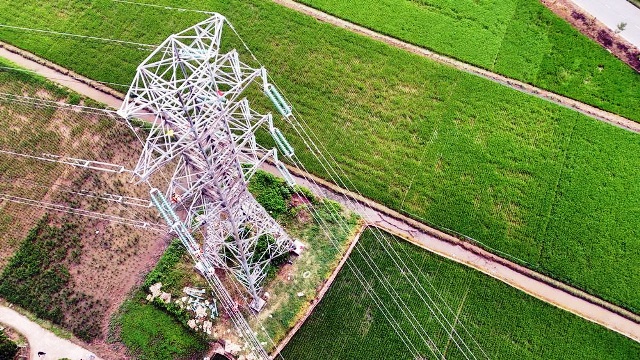

Mọi thao tác của công nhân trên cột phải được thực hiện đúng quy trình, quy định, kiểm soát khoảng cách an toàn đối với phần đường dây đang mang điện
Việc chuẩn bị kỹ lưỡng ngay từ trước khi ra hiện trường nhằm bảo đảm các đơn vị tham gia thi công thống nhất về phương án, quy trình phối hợp và biện pháp an toàn, qua đó hạn chế tối đa các nguy cơ phát sinh trong quá trình thực hiện.
Để bảo đảm tiến độ, công tác thi công được chia thành hai đợt.
Đợt 1 thực hiện trong các ngày 11, 12 và 13/8/2026, cắt điện đường dây 251, 271 NĐ Thái Bình 2 (A11.10) – 274 Trực Ninh (E3.20) để thi công.
Đợt 2 thực hiện trong các ngày 15, 16 và 17/8/2026, cắt điện đường dây 272 NĐ Thái Bình 2 (A11.10) – 273 Trực Ninh (E3.20) để tiếp tục triển khai công việc.
Đây là khoảng thời gian cắt điện được tính toán chặt chẽ trong điều kiện yêu cầu vận hành hệ thống ngày càng cao. Vì vậy, việc tổ chức thi công được thực hiện tập trung, khoa học, tận dụng tối đa thời gian được phép cắt điện để hoàn thành khối lượng công việc theo kế hoạch, sớm đưa các lộ đường dây trở lại vận hành.
Để tăng cường nhân lực, ngoài lực lượng của Truyền tải điện Ninh Bình, đợt sửa chữa còn có sự hỗ trợ của Truyền tải điện Hà Tĩnh, Truyền tải điện Hòa Bình và Truyền tải điện Tây Bắc 2.
.jpg)

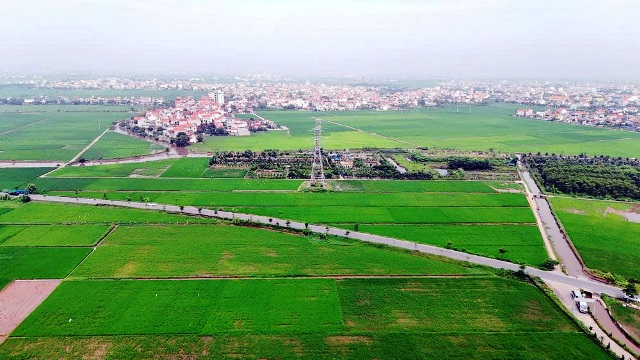

TTĐ Tây Bắc 2 thi công tại vị trí cột 111, đường dây 220kV Nhiệt điện Thái Bình 2 – Trực Ninh
Tổng số CBCNV được huy động tham gia thi công, giám sát và phục vụ công trường trong đợt sửa chữa lên tới gần 100 người. Việc tập trung một lực lượng lớn trong thời gian ngắn cho thấy yêu cầu cao về tiến độ cũng như tầm quan trọng của công tác sửa chữa đối với bảo đảm vận hành an toàn tuyến đường dây. Các lực lượng được phân công cụ thể theo từng nhóm công việc, phối hợp chặt chẽ dưới sự điều hành, giám sát của Truyền tải điện Ninh Bình.
Tại hiện trường, Truyền tải điện Ninh Bình bố trí 3 nhóm thi công cột néo và 2 nhóm thi công cột đỡ làm việc độc lập. Mỗi nhóm cột néo gồm 8 người, nhóm cột đỡ gồm 5 người, bảo đảm có thể triển khai đồng thời nhiều vị trí, rút ngắn thời gian thi công nhưng vẫn kiểm soát chặt chẽ các yêu cầu về an toàn và chất lượng.
Riêng lực lượng Truyền tải điện Ninh Bình trực tiếp đảm nhiệm thi công 18 vị trí. Công tác giám sát được bố trí 3 cán bộ thực hiện thủ tục cho phép làm việc, giám sát các đơn vị hỗ trợ và kiểm soát việc tuân thủ các quy định an toàn trong suốt quá trình thi công.
.jpg)

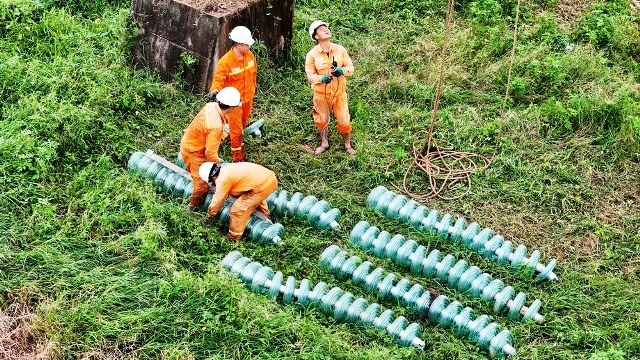

TTĐ Hà Tĩnh nỗ lực thi công trả điện đúng giờ theo phương án đã đề ra tại vị trí cột 73, đường dây 220kV Nhiệt điện Thái Bình 2 – Trực Ninh
Đối với đợt sửa chữa này, yêu cầu an toàn được đặt lên hàng đầu, đặc biệt trong điều kiện thi công trên hệ thống cột chung với một lộ đường dây vẫn đang mang điện. Ngoài ra, trước khi đưa vào sử dụng, toàn bộ trang thiết bị an toàn, dụng cụ thi công và phương tiện vận chuyển đều phải được kiểm tra, bảo đảm đủ điều kiện. Các biện pháp an toàn được thực hiện đầy đủ trước khi triển khai công việc; người lao động phải tuân thủ nghiêm quy trình, quy định và sự phân công của người chỉ huy trực tiếp.
Bên cạnh công tác an toàn, yêu cầu về chất lượng thi công cũng được kiểm soát chặt chẽ. Cách điện và phụ kiện phải được lắp đặt đúng, đủ theo bản vẽ thiết kế; không sử dụng các sản phẩm bị nứt, vỡ, sứt xước hoặc không bảo đảm yêu cầu kỹ thuật. Trước khi lắp đặt, cách điện và phụ kiện được vệ sinh sạch sẽ, kiểm tra đầy đủ nhằm bảo đảm chất lượng sau sửa chữa. Đặc biệt, công tác giám sát được thực hiện xuyên suốt bằng hình ảnh tại ba thời điểm trước, trong và sau khi hoàn thành công việc, tạo cơ sở kiểm tra, đối chiếu và đánh giá chất lượng thi công tại từng vị trí.
Việc hoàn thành sửa chữa, thay thế cách điện, phụ kiện tại 54 vị trí trên đường dây 220kV Nhiệt điện Thái Bình 2 – Trực Ninh không chỉ là nhiệm vụ trong kế hoạch sửa chữa lớn năm 2026 mà còn có ý nghĩa thiết thực trong việc nâng cao độ tin cậy vận hành lưới điện khu vực Trung – Bắc.
.jpg)

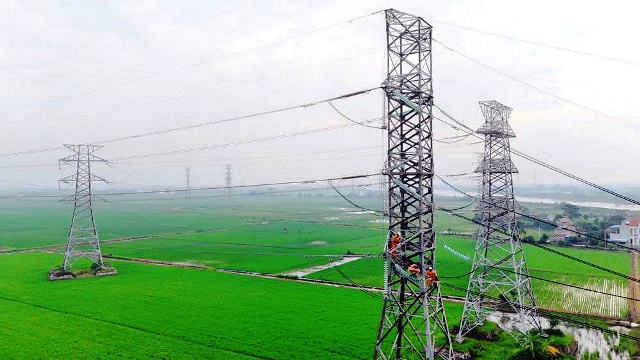

Vị trí cột 73, đường dây 220kV Nhiệt điện Thái Bình 2 – Trực Ninh nhìn từ trên cao
Đặc biệt, thời điểm hoàn thành công việc ngay trước và trong dịp 19/8 và hướng tới kỳ nghỉ Quốc khánh 2/9 là một trong những nhiệm vụ quan trọng nhằm chủ động chuẩn bị trạng thái vận hành tốt nhất cho hệ thống điện. Việc các đơn vị chủ động xử lý khiếm khuyết, phối hợp huy động lực lượng, tranh thủ thời gian cắt điện và kiểm soát chặt chẽ an toàn, chất lượng sẽ góp phần hạn chế nguy cơ sự cố, bảo đảm các tuyến đường dây vận hành an toàn, liên tục.
Từ một kế hoạch sửa chữa lớn, việc chủ động “xử lý dứt điểm những điểm chưa an toàn” ngay trong thời gian cắt điện đã giúp nâng cao độ tin cậy của đường dây, đồng thời thể hiện tinh thần chủ động phòng ngừa, không để khiếm khuyết nhỏ trở thành sự cố lớn của đội ngũ cán bộ, công nhân viên Truyền tải điện Ninh Bình và các đơn vị phối hợp. Qua đó góp phần cùng PTC1 thực hiện tốt nhiệm vụ quản lý vận hành, bảo đảm truyền tải điện an toàn, liên tục, ổn định, đáp ứng yêu cầu cung cấp điện phục vụ các hoạt động chính trị, kinh tế - xã hội, an ninh, quốc phòng của đất nước trong những ngày lễ lớn năm 2026./.
Mạnh Hùng - PTC1
