Tập trung toàn lực, bứt tốc hoàn thành 8 dự án lưới điện 110kV trọng điểm trên địa bàn tỉnh Phú Thọ

Nhằm đáp ứng nhu cầu tăng trưởng phụ tải và bảo đảm an ninh năng lượng vững chắc, Công ty Điện lực Phú Thọ (CTĐL Phú Thọ) đang dồn toàn lực, tập trung cao độ để đẩy nhanh tiến độ 8 dự án lưới điện 110kV trọng điểm trên địa bàn. Đây là mục tiêu chiến lược hàng đầu được thống nhất sau hội nghị rà soát công tác giữa UBND tỉnh Phú Thọ và Tổng công ty Điện lực miền Bắc (EVNNPC) diễn ra vào chiều ngày 06/5/2026.
Tập trung toàn lực, bứt tốc hoàn thành 8 dự án lưới điện 110kV trọng điểm trên địa bàn tỉnh Phú Thọ
Buổi làm việc giữa UBND tỉnh Phú Thọ và Tổng công ty Điện lực miền Bắc diễn ra vào chiều ngày 06/5/2026 nhằm rà soát tiến độ, tháo gỡ khó khăn trong triển khai các dự án lưới điện 110kV và trung áp trên địa bàn, bảo đảm cung cấp điện ổn định cho sản xuất và đời sống Nhân dân

Hiện nay, nhu cầu phụ tiêu thụ điện năng của tỉnh Phú Thọ đang gia tăng với tốc độ nhanh chóng, bám sát mục tiêu tăng trưởng GRDP giai đoạn tới khoảng 11 - 12%/năm, kéo theo nhu cầu điện tăng tương ứng từ 12 - 15% mỗi năm. Chỉ tính riêng năm 2025, công suất phụ tải cực đại (Pmax) toàn tỉnh đã chạm mốc 2.064 MW, vươn lên xếp thứ 4/17 đơn vị trực thuộc EVNNPC. Theo dự báo, Pmax trong năm 2026 sẽ đạt khoảng 2.400 MW và tiếp tục tăng mạnh lên ngưỡng 4.191 MW vào năm 2030. Việc quy hoạch và không ngừng mở rộng 57 khu công nghiệp, 133 cụm công nghiệp quy mô lớn, tiêu biểu như KCN Phú Hà hay KCN Cẩm Khê đang đặt ra áp lực cực kỳ lớn lên hệ thống điện hiện hữu, khiến lưới điện 110kV tại nhiều khu vực thường xuyên phải vận hành trong tình trạng đầy và quá tải cục bộ. Trước thực trạng đó, việc triển khai thành công các công trình hạ tầng lưới điện trọng điểm không chỉ là đòi hỏi thực tiễn mà còn trở thành nhiệm vụ chính trị cấp bách, nhằm kiến tạo động lực thu hút đầu tư và thúc đẩy kinh tế địa phương phát triển bền vững.



Trọng tâm của chiến dịch bứt tốc lần này là giải quyết dứt điểm các điểm nghẽn về bồi thường, giải phóng mặt bằng trên địa bàn 22 xã, phường: An Nghĩa, An Bình, Yên Thủy, Lạc Lương, Lạc Thủy, Kỳ Sơn, Lương Sơn, Tân Lạc, Cao Phong, Mường Thàng, Thống Nhất, Hòa Bình, Cao Dương, Hợp Kim, Hoàng Cương, Thanh Ba, Trạm Thản, Phú Mỹ, Thái Hòa, Lập Thạch, Hợp Lý và Liên Hòa. Mặc dù phần lớn khối lượng công việc và các hạng mục chính đã cơ bản hoàn thành, song trên toàn tuyến vẫn còn tồn tại một số vướng mắc cục bộ tại các vị trí kè, móng, khoảng néo và hành lang an toàn tuyến cần phải được xử lý triệt để.

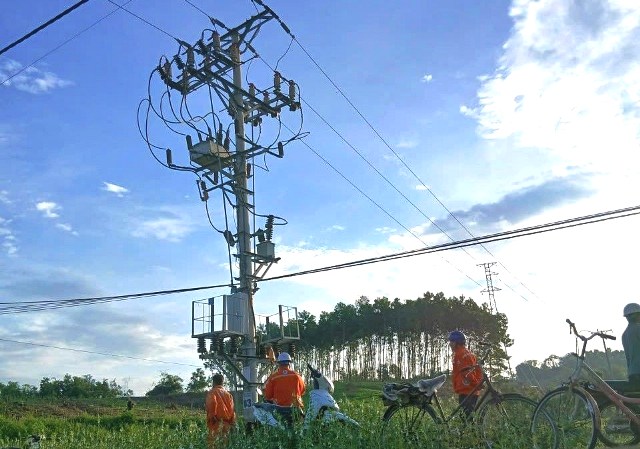

Công ty Điện lực Phú Thọ tổ chức họp tháo gỡ vướng mắc với Trung tâm Phát triển quỹ đất khu vực Hòa Bình và BA2, BA3 khi triển khai các dự án 110kV trên địa bàn



Để hiện thực hóa mục tiêu này, một "luồng xanh" hành chính phối hợp liên thông đã được thiết lập chặt chẽ giữa các sở, ngành và chính quyền địa phương nhằm rút ngắn tối đa thời gian xử lý hồ sơ đất đai, xác minh nguồn gốc đất và phê duyệt phương án bồi thường. Thực hiện chỉ đạo quyết liệt của Chủ tịch UBND tỉnh Trần Duy Đông, Sở Công Thương được giao trọng trách là cơ quan đầu mối theo dõi, đôn đốc, yêu cầu các đơn vị liên quan phải cập nhật báo cáo tiến độ vào đúng 16 giờ thứ Năm hằng tuần để kịp thời làm rõ trách nhiệm và xử lý các vấn đề phát sinh. Đối với công tác giải phóng mặt bằng, Trung tâm Phát triển quỹ đất các khu vực chủ trì đẩy nhanh kiểm kê; đối với các trường hợp cố tình không phối hợp, kiên quyết hoàn thiện hồ sơ để tổ chức kiểm đếm bắt buộc hoặc tiến hành cưỡng chế theo đúng quy định của pháp luật. Song song với đó, lực lượng Công an tỉnh có nhiệm vụ nắm chắc tình hình cơ sở, xây dựng các phương án bảo đảm an ninh trật tự, sẵn sàng hỗ trợ các địa phương bảo vệ an toàn thi công khi cần thiết.



"Tối hậu thư" về mốc thời gian bàn giao mặt bằng cho 8 dự án điện 110kV trọng điểm đã được ấn định rõ ràng, sớm nhất là ngày 30/5/2026 và hạn chót là ngày 30/7/2026 phải hoàn thành toàn bộ để bàn giao cho chủ đầu tư. Tính đến thời điểm hiện tại, 8 dự án trên địa bàn tỉnh Phú Thọ cơ bản bám sát kế hoạch đề ra. Cụ thể, một số công trình như TBA 110kV Yên Thủy đã hoàn tất khâu xử lý mặt bằng; dự án 110kV Cẩm Khê 2 và Sơn Nam đang được đẩy mạnh thi công các hạng mục còn lại. Đáng chú ý, nhiều dự án đã hoàn thành phần lớn khối lượng xây lắp, điển hình như dự án 110kV Kỳ Sơn - Lương Sơn đạt khoảng 95% khối lượng trạm biến áp, hay dự án 110kV Cẩm Khê 2 đã hoàn thành 16/16 vị trí móng và dựng 15/16 vị trí cột.

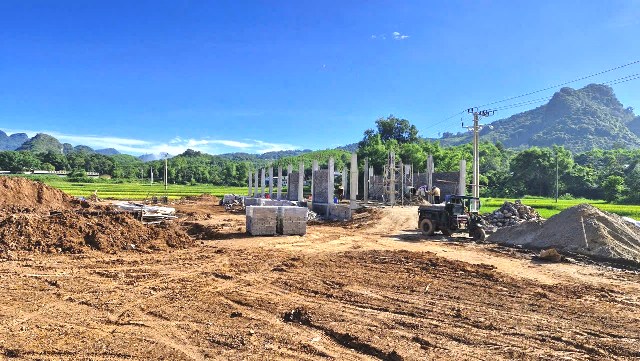

Dự án Đường dây và TBA 110kV Tân Lạc đã bàn giao được mặt bằng vị trạm 110kV Tân Lạc để triển khai thi công



Mặc dù vậy, công tác bồi thường, giải phóng mặt bằng tại một số dự án như 110kV Phù Ninh 2, Kim Bôi và các hạng mục còn lại của Kỳ Sơn - Lương Sơn vẫn đang đối mặt với nhiều khó khăn, tiềm ẩn nguy cơ làm chậm tiến độ chung. Trước tình hình đó, các chủ đầu tư, đơn vị thi công và chính quyền cơ sở đang tập trung tháo gỡ vướng mắc, phấn đấu hoàn thành mục tiêu tiến độ theo đúng chỉ đạo của UBND tỉnh và EVNNPC. Các bí thư Đảng ủy và chủ tịch UBND các xã, phường có dự án đi qua phải chịu trách nhiệm toàn diện trước UBND tỉnh nếu để xảy ra chậm trễ tiến độ. Mọi công việc phải được giải quyết trên tinh thần chủ động, đúng thẩm quyền, tuyệt đối không đùn đẩy trách nhiệm và không để tồn tại kéo dài.





Dự án Đường dây và TBA 110kV Cẩm Khê 2 đã hoàn thành thi công và đóng điện giai đoạn 1,2,3 (Phần ĐZ 110 kV từ TBA 110 kV Cẩm Khê - TBA 110 kV Cẩm Khê 2 và TBA 110 kV Cẩm Khê 2, đoạn tuyến từ VT18-VT25 qua KCN Cẩm Khê và mạch 01 ĐZ 110 kV từ TBA 220 kV Phú Thọ đến VT56 ĐZ 110 kV Hạ Hòa - Đồng Xuân (cũ)



Quán triệt phương châm "có mặt bằng đến đâu, tổ chức thi công ngay đến đó", toàn hệ thống xác định đây là giải pháp cốt lõi mang tính quyết định nhằm đẩy nhanh tiến độ trên toàn tuyến công trường. Để cụ thể hóa tinh thần hành động này, EVNNPC, Công ty Điện lực Phú Thọ cùng các Ban Quản lý dự án đã chủ động bố trí lực lượng chuyên trách thường trực ngay tại hiện trường. Sự hiện diện này bảo đảm phối hợp chặt chẽ, nhịp nhàng với chính quyền địa phương trong từng khâu kiểm đếm, vận động các nhân dân bàn giao mặt bằng và thực hiện chi trả tiền bồi thường nhanh chóng, kịp thời.



Ngành Điện cam kết bảo đảm đầy đủ nguồn vốn, huy động tối đa nhân lực, vật lực và phương tiện máy móc ở mức cao nhất. Ngay khi tiếp nhận mặt bằng sạch tại từng vị trí móng cột hay các khoảng néo hành lang tuyến, các nhà thầu sẽ lập tức tổ chức thi công liên tục, chạy đua với thời gian để đưa các mạch nguồn năng lượng vào vận hành đúng tiến độ. Sự vào cuộc quyết liệt, mang đậm kỷ cương và tốc độ này không chỉ là lời giải cho bài toán bảo đảm an ninh năng lượng phục vụ sản xuất và đời sống Nhân dân, mà còn trở thành minh chứng đanh thép khẳng định cam kết mạnh mẽ của tỉnh Phú Thọ trong việc luôn đồng hành, kiến tạo môi trường thuận lợi và củng cố vững chắc niềm tin cho các nhà đầu tư.



Hồng Nhung & Phương Anh
