Nỗ lực đưa Dự án đường dây 220kV Nhà máy điện Nhơn Trạch 3 rẽ Mỹ Xuân - Cát Lái về đích trong tháng 6

Giữa cái nắng oi ả của những ngày nghỉ lễ 30/4 và 01/5, trong khi nhiều người đang sum họp bên gia đình hoặc tận hưởng kỳ nghỉ dài, thì trên công trường Dự án đường dây 220kV Nhà máy điện Nhơn Trạch 3 rẽ Mỹ Xuân - Cát Lái, hàng chục công nhân vẫn miệt mài thi công.
Nỗ lực đưa Dự án đường dây 220kV Nhà máy điện Nhơn Trạch 3 rẽ Mỹ Xuân - Cát Lái về đích trong tháng 6
Phó Tổng giám đốc EVNNPT Nguyễn Ngọc Tân cùng đoàn công tác kiểm tra thi công vị trí đấu nối vào Sân phân phối Nhà máy điện Nhơn Trạch 3

Những giọt mồ hôi thấm đẫm trên bộ đồ áo bảo hộ, tiếng máy móc vang lên không ngớt, tất cả đều hướng đến một mục tiêu duy nhất đó là hoàn thành dự án đúng tiến độ trong tháng 6 để giải tỏa kịp thời công suất cho Nhà máy điện Nhơn Trạch 3 theo chỉ đạo của Thủ tướng Chính phủ.



Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban Quản lý dự án truyền tải điện (NPTPMB) quản lý điều hành dự án, Công ty Truyền tải điện 4 tiếp nhận vận hành. Được khởi công quý IV/2024, dự án có quy mô xây dựng tuyến đường dây trên không 220kV với tổng chiều dài khoảng 6,83 km xuất phát từ Nhà máy điện Nhơn Trạch 3 đấu nối vào Đường dây 220kV Mỹ Xuân - Cát Lái hiện hữu. Địa điểm thực hiện tại các xã: Phước Khánh, Vĩnh Thanh, thuộc huyện Nhơn Trạch, tỉnh Đồng Nai.



Ông Lê Tuấn Anh - Phó Giám đốc NPTPMB cho biết: Đây là dự án có quy mô tuy không lớn nhưng lại có ý nghĩa rất quan trọng với nhiệm vụ giải tỏa công suất Nhà máy điện Nhơn Trạch 3 vào hệ thống điện quốc gia; Đảm bảo cung cấp điện liên tục, an toàn cho trung tâm phụ tải khu vực Thành phố Hồ Chí Minh và khu vực lân cận; Tăng cường liên kết hệ thống điện 220kV trong khu vực, tăng cường độ an toàn, linh hoạt trong vận hành và ổn định cho hệ thống điện quốc gia. Để đáp ứng được mục tiêu này, mặc dù dịp nghỉ lễ kéo dài nhưng NPTPMB cùng các nhà thầu đã huy động tối đa lực lượng để đẩy nhanh tiến độ thi công với tinh thần làm việc “xuyên lễ, xuyên ngày nghỉ”, “vượt nắng, thắng mưa”.



Ông Đinh Thành Văn - Tổng giám đốc Công ty CP Thái Bình Dương, đơn vị thi công dự án cho biết: Theo chỉ đạo của chủ đầu tư, cùng với sự quyết tâm của nhà thầu thi công, trong những ngày nghỉ lễ vừa qua, chúng tôi vẫn làm việc bình thường. Công trường đã huy động 3 tổ thi công, mỗi tổ khoảng 15 người để tập trung đào đúc móng và dựng cột các vị trí ngay sau khi có mặt bằng. Đến nay, toàn tuyến đã hoàn thành 9/11 vị trí móng, đang thi công 2 vị trí móng còn lại; Lắp dựng 6/11 vị trí cột và đang triển khai lắp dựng các trụ còn lại.



Chia sẻ thêm về tiến độ dự án, ông Đinh Thành Văn cho biết: 02 vị trí móng còn lại (vị trí số 17 và 18) là những vị trí đặc biệt khó khăn về địa hình thi công, phụ thuộc rất nhiều nước triều lên để có thể bơm cát và vận chuyển vật tư vào vị trí. Chúng tôi đặt quyết tâm trong khoảng ngày từ 12 - 14/5 sẽ hoàn thành móng của hai vị trí này. Sau khi hoàn thành thi công móng, cùng với đó là lịch đăng ký cắt điện để thi công dựng cột tại các vị trí giao chéo, chúng tôi sẽ huy động tối đa lực lượng để tập trung dựng cột và quyết tâm hoàn thành trong tháng 5. Trong quá trình dựng cột, chúng tôi tổng hợp vật tư thiết bị để sẵn sàng công tác kéo dây và quyết tâm hoàn thành dự án trong tháng 6/2025 theo yêu cầu của chủ đầu tư.

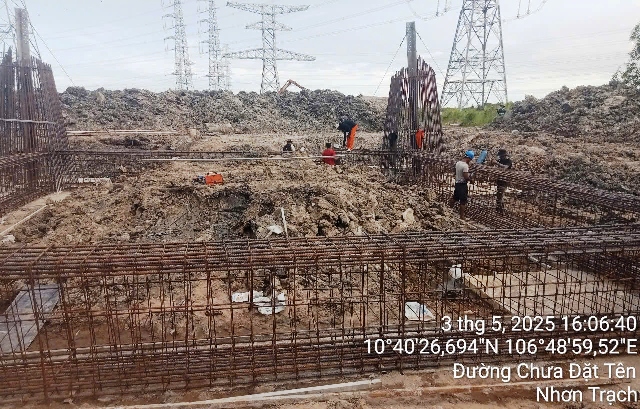

Thi công buộc thép móng vị trí 17 thuộc Dự án đường dây 220kV Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái



Về tiến độ bàn giao mặt bằng, ông Lê Tuấn Anh - Phó Giám đốc NPTPMB cho biết thêm: Thời gian qua, với sự vào cuộc của chính quyền địa phương, sự ủng hộ của các hộ dân nên đến nay, tất cả các vị trí móng đã được bàn giao để thi công. Tuy nhiên, phần hành lang tuyến để phục vụ kéo dây vẫn còn một số hộ dân đang được NPTPMB phối hợp với nhà thầu thi công tuyên truyền vận động. Do vậy, để có thể thi công đóng điện hoàn thành đúng yêu cầu tiến độ, đưa dự án vào khai thác vận hành theo đúng chỉ đạo của Thủ tướng chính phủ tại Chỉ thị số 01/CT-TTg ngày 03/01/2025 và Công điện số 49/CĐ-TTg (ngày 23/4/2025), NPTPMB kiến nghị UBND huyện Nhơn Trạch và các phòng/ban tiếp tục hỗ trợ công tác tuyên truyền, vận động các hộ gia đình đồng thuận, ủng hộ hỗ trợ dự án trọng điểm này nhằm đảm bảo an ninh năng lượng của đất nước.



Bên cạnh đó, các phòng/ban liên quan trực thuộc huyện Nhơn Trạch khẩn trương thẩm định phê duyệt giá đất cụ thể song song với hoàn tất hồ sơ công tác kiểm đếm hiện trạng, xác minh nguồn gốc đất, lập trình duyệt phương án bồi thường để sớm bàn giao mặt bằng thi công cho Dự án; NPTPMB kiến nghị Sở Công Thương tỉnh Đồng Nai cập nhật quy mô, vị trí các dự án điện trong hồ sơ, bản đồ quy hoạch sử dụng đất đến năm 2030 trên địa bàn huyện Nhơn Trạch; UBND tỉnh chỉ đạo các sở, ngành liên quan và UBND huyện Nhơn Trạch triển khai các thủ tục bồi thường giải phóng mặt bằng song song với thủ tục cập nhật quy hoạch sử dụng đất.



Dự án đường dây 220kV Nhà máy điện Nhơn Trạch 3 rẽ Mỹ Xuân - Cát Lái không chỉ đơn thuần là một công trình hạ tầng điện, mà còn là mắt xích quan trọng trong đảm bảo an ninh năng lượng quốc gia. Giữa muôn vàn khó khăn về mặt bằng, thời tiết và điều kiện thi công đặc thù, nhưng tinh thần “làm xuyên lễ, chỉ tiến không lùi” của đội ngũ thi công đã trở thành biểu tượng cho quyết tâm hoàn thành nhiệm vụ đúng thời hạn. Sự vào cuộc đồng bộ của chính quyền địa phương và sự ủng hộ của người dân sẽ là chìa khóa then chốt đưa công trình về đích theo đúng tiến độ được giao.



Lê Tuấn
