Đưa MBA AT3 TBA 500kV Quảng Ninh vận hành trở lại: Thắng lợi từ tinh thần “bám trụ công trường - giữ điện cho vùng Đông Bắc”

Vào đúng 12h12’ trưa ngày 17/6/2025, máy biến áp (MBA) AT3 tại Trạm biến áp (TBA) 500kV Quảng Ninh đã được đóng điện thành công sau 7 ngày thi công liên tục khắc phục khiếm khuyết. Đây không chỉ là một cột mốc kỹ thuật quan trọng, mà còn là kết quả của sự chỉ đạo quyết liệt, sát sao từ lãnh đạo Công ty Truyền tải điện 1 (PTC1), sự phối hợp nhịp nhàng của các lực lượng quản lý vận hành và đơn vị sửa chữa, đặc biệt là tinh thần nỗ lực không ngừng nghỉ của đội ngũ trực tiếp thi công trên công trường.
Đưa MBA AT3 TBA 500kV Quảng Ninh vận hành trở lại: Thắng lợi từ tinh thần “bám trụ công trường - giữ điện cho vùng Đông Bắc”

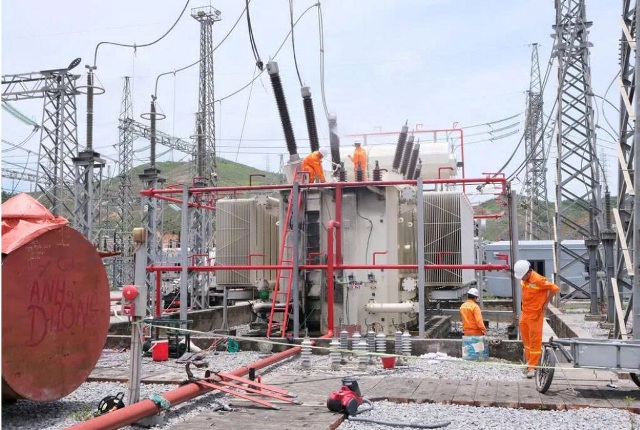

Lực lượng khẩn trương thi công

Thần tốc nhưng tuyệt đối an toàn



Qua quá trình vận hành, MBA AT3 tại TBA 500kV Quảng Ninh đã bộc lộ một số dấu hiệu khiếm khuyết. Sau khi Trung tâm Dịch vụ kỹ thuật 1 (TTDVKT1) đánh giá và đưa ra phương án xử lý, phương án thay thế một quả sứ 220kV cho pha C của MBA đã được phê duyệt và triển khai khẩn trương. Vật tư từ kho dự phòng được chuyển cấp tốc, mặt bằng thi công được cán bộ công nhân viên TBA 500kV Quảng Ninh bàn giao nhanh chóng, sẵn sàng cho lực lượng sửa chữa vào cuộc.

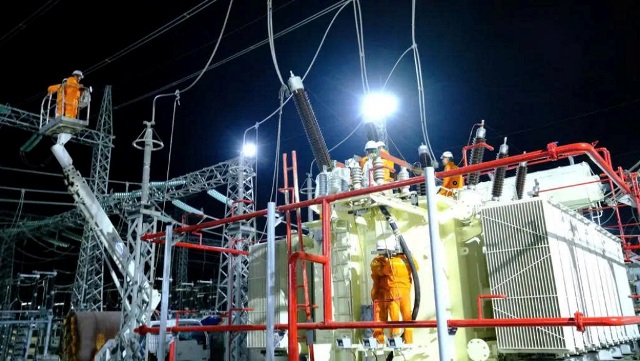

Thi công xuyên đêm rút ngắn tối đa thời gian thi công



Hơn 10 cán bộ kỹ thuật của TTDVKT1 đã trực tiếp bám trụ công trường, phối hợp chặt chẽ cùng lực lượng vận hành để triển khai thi công với tinh thần “nhanh nhất có thể nhưng tuyệt đối an toàn”. Trong điều kiện thời tiết khắc nghiệt: Nắng nóng đỉnh điểm đan xen với mưa giông do ảnh hưởng của hoàn lưu bão số 1, CBCNV vẫn kiên cường làm việc ngày đêm, tranh thủ từng giờ từng phút để rút ngắn tối đa thời gian thi công.



Vai trò lãnh đạo và phối hợp điều hành hiệu quả



Thành công của dự án không thể không kể đến sự chỉ đạo quyết liệt từ Ban lãnh đạo PTC1, sự phối hợp đồng bộ của các phòng chức năng, đơn vị quản lý vận hành và điều độ B01. Mỗi khâu, mỗi bước đều được lên phương án kỹ lưỡng, phối hợp nhịp nhàng để đảm bảo công trình hoàn thành đúng tiến độ và đạt tiêu chuẩn kỹ thuật cao nhất.

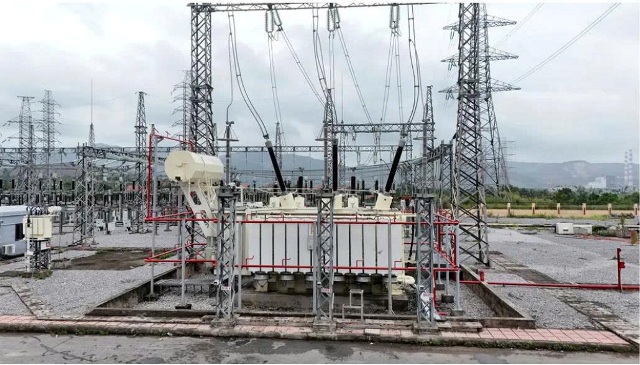

MBA AT3 tại TBA 500kV Quảng Ninh sau khi đóng điện thành công



Vào lúc 11h ngày 17/6/2025, toàn bộ công việc thí nghiệm, hiệu chỉnh và nghiệm thu kỹ thuật đã được hoàn tất. Sau các thao tác phối hợp tuần tự với điều độ, MBA AT3 đã chính thức được đưa trở lại vận hành thành công vào lúc 12h12’.



Bảo đảm điện áp cho cả vùng Đông Bắc



Việc đóng điện thành công MBA AT3 có ý nghĩa rất lớn đối với hệ thống truyền tải khu vực Đông Bắc. Thiết bị này đảm bảo tăng cường độ ổn định điện áp, nâng cao độ tin cậy cung cấp điện, đảm bảo dòng điện an toàn, liên tục cho các phụ tải quan trọng của vùng kinh tế trọng điểm phía Bắc.

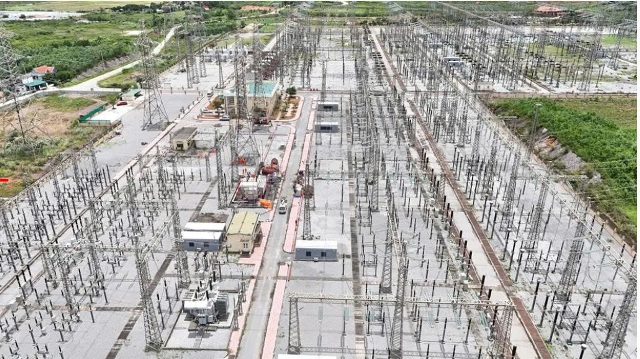

Toàn cảnh công trường



Trong bối cảnh phụ tải tăng cao do thời tiết nắng nóng, thành công này là minh chứng rõ ràng cho tinh thần làm việc khẩn trương, chuyên nghiệp và đầy trách nhiệm của đội ngũ kỹ sư, công nhân ngành truyền tải điện. Họ chính là những “người gác điện” thầm lặng, mang trong mình sứ mệnh giữ dòng điện luôn sáng, dù ngày hay đêm, nắng gắt hay mưa giông.

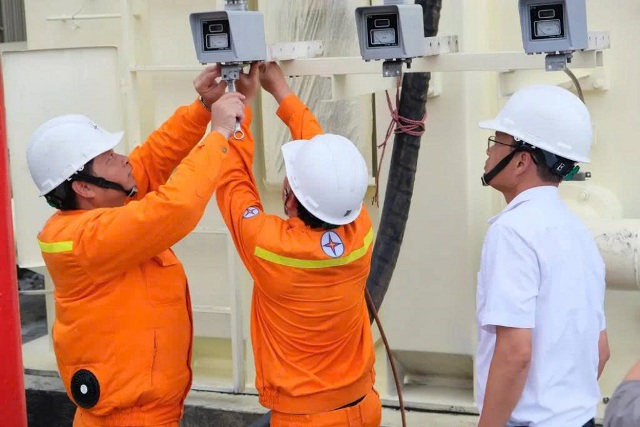

Lãnh đạo Truyền tải điện Đông Bắc 1 luôn bám sát, chỉ đạo trên công trường



Ông Ngô Thế Phong – Phó Giám đốc TTDVKT1 chia sẻ: “Chúng tôi xác định rất rõ đây không chỉ là một nhiệm vụ kỹ thuật thông thường, mà còn là trách nhiệm đảm bảo dòng điện ổn định cho cả khu vực Đông Bắc trong cao điểm nắng nóng. Anh em đã làm việc xuyên trưa, xuyên đêm, trong mọi điều kiện thời tiết, chỉ với một mục tiêu: Đóng điện sớm nhất, an toàn nhất và chất lượng nhất.”



Mạnh Hùng
