Đường dây 500kV Bắc – Nam mạch 1 được đưa vào vận hành từ năm 1994, đến nay đã trải qua hơn 30 năm vận hành liên tục. Nhiều vị trí đường dây đi qua khu vực ven biển, phát thải cao khiến thiết bị, đặc biệt là hệ thống cách điện bị xuống cấp, tiềm ẩn nguy cơ ảnh hưởng đến độ tin cậy cung cấp điện của hệ thống điện quốc gia.
Trước tình hình đó, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã chỉ đạo PTC1 triển khai sửa chữa khiếm khuyết, thay thế cách điện và thực hiện đồng bộ nhiều hạng mục kỹ thuật nhằm đảm bảo an toàn vận hành lưới điện truyền tải 500kV – “mạch xương sống” của hệ thống điện quốc gia.
Cụ thể, Truyền tải điện (TTĐ) Hà Tĩnh đã tổ chức thi công đồng thời 3 công trình trên tuyến đường dây 571T500 Hà Tĩnh – 571T500 Vũng Áng gồm: Sửa chữa, thay thế thanh cách điện bị hư hỏng tại các vị trí xà PT-39B; thay thế thanh cách điện tại 17 vị trí; đồng thời sửa chữa, thay cách điện dây dẫn tại các vị trí từ 909÷921, 924, 929 và 932 với tổng cộng 16 vị trí cột.
.jpg)

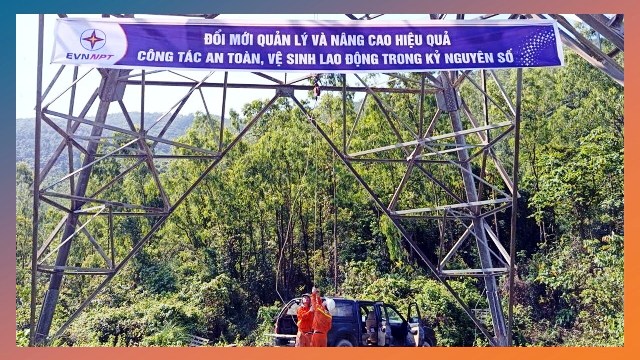

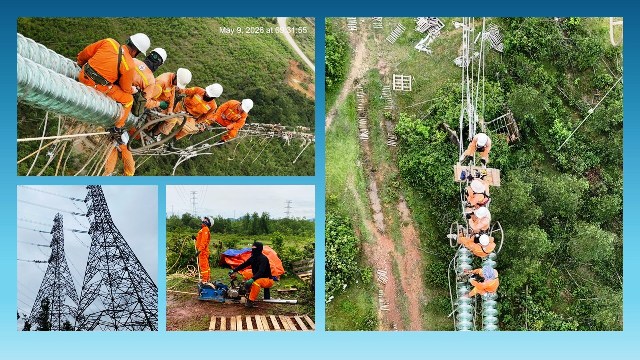

Đưa vật tư lên đỉnh cột thi công tại vị trí 1
Để hoàn thành khối lượng công việc lớn trong khoảng thời gian cắt điện ngắn, PTC1 đã huy động lực lượng từ các đơn vị: TTĐ Nghệ An, Thanh Hóa, Ninh Bình, Hòa Bình, Tây Bắc 1, Tây Bắc 2 và TTĐ Đông Bắc 3. Các hạng mục thi công chủ yếu gồm: Thay chuỗi cách điện néo kép, thay chuỗi sứ cách điện đỡ đơn, đốn dây dẫn, ép khóa néo dây dẫn, tháo hạ và lắp lại ghíp lèo phụ dây dẫn… Đây đều là các công việc có yêu cầu kỹ thuật cao, đòi hỏi sự phối hợp chặt chẽ, chính xác và tuyệt đối tuân thủ quy trình an toàn.
Trong suốt quá trình thi công, lực lượng tham gia phải đối mặt với nhiều khó khăn do thời tiết cực đoan, nắng nóng xen kẽ mưa dông thất thường; nhiều vị trí đường dây vượt quốc lộ, sông suối và đi qua khu vực đông dân cư… Tuy nhiên, các đơn vị đã hoàn thành toàn bộ khối lượng công việc đúng tiến độ, đảm bảo an toàn tuyệt đối cho người và thiết bị trong “thời gian vàng” cắt điện của tuyến đường dây 500kV Bắc – Nam.
.jpg)

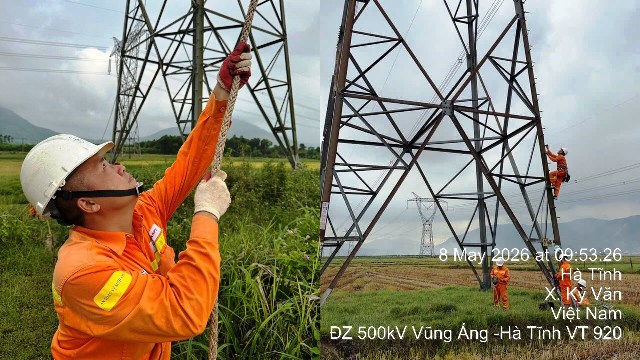

TTĐ Ninh Bình tham gia hỗ trợ thi công tại vị trí 921
Không khí lao động khẩn trương, trách nhiệm trên công trường cũng đã minh chứng sinh động cho tinh thần của Tháng Công nhân năm 2026 – nơi người lao động trực tiếp khẳng định vai trò, bản lĩnh và sự cống hiến trên những công trình trọng điểm của ngành Điện. Mỗi phần việc hoàn thành đúng tiến độ, đảm bảo chất lượng và an toàn không chỉ góp phần giữ vững dòng điện quốc gia mà còn thể hiện tinh thần trách nhiệm, niềm tự hào nghề nghiệp của những người lính truyền tải điện nơi tuyến đầu.
Trong thời gian thi công, Công đoàn PTC1 cùng công đoàn các đơn vị trực thuộc đã trực tiếp đến công trường thăm hỏi, động viên lực lượng thi công. Sự quan tâm kịp thời đã tiếp thêm động lực để người lao động nỗ lực hoàn thành nhiệm vụ.
.jpg)
Đoàn công tác Công đoàn PTC1 do ông Nguyễn Toàn Thắng - Chủ tịch Công đoàn dẫn đầu đến tận các vị trí thi công thăm hỏi, trao quà cho các đơn vị tham gia thi công
Ông Nguyễn Toàn Thắng - Chủ tịch Công đoàn PTC1 chia sẻ: “Tháng Công nhân không chỉ là dịp chăm lo đời sống người lao động mà còn là dịp để tôn vinh tinh thần lao động trách nhiệm, sự cống hiến thầm lặng của anh em công nhân trực tiếp trên lưới điện truyền tải. Đường dây 500kV Bắc – Nam có vai trò đặc biệt quan trọng đối với hệ thống điện quốc gia, vì vậy mỗi phần việc trên công trường đều mang ý nghĩa lớn lao đối với nhiệm vụ đảm bảo điện cho phát triển kinh tế - xã hội và đời sống nhân dân. Công đoàn Công ty luôn đồng hành, quan tâm và mong muốn anh em CBCNV phát huy tinh thần trách nhiệm, đoàn kết, chấp hành nghiêm quy trình an toàn để hoàn thành tốt nhiệm vụ được giao”.
Chủ tịch Công đoàn PTC1 cũng ghi nhận và biểu dương tinh thần nỗ lực của lực lượng thi công trên công trường khi làm việc liên tục trong điều kiện thời tiết khắc nghiệt, áp lực tiến độ cao. Đồng thời động viên CBCNV tiếp tục giữ vững ý chí, tập trung cao độ, đảm bảo chất lượng thi công và an toàn tuyệt đối, góp phần giữ vững vận hành an toàn, ổn định hệ thống truyền tải điện quốc gia trong mùa nắng nóng năm 2026.
Mạnh Hùng
