PTC1 tăng tốc thi công công trình lắp kháng bù ngang tại TBA 500kV Thanh Hóa

Sáng 20/11/2025, Phó Giám đốc Công ty Truyền tải điện 1 (PTC1) Phạm Quang Hòa đã dẫn đầu đoàn công tác kiểm tra hiện trường thi công lắp đặt kháng bù ngang trên thanh cái tại trạm biến áp (TBA) 500kV Thanh Hóa. Chuyến kiểm tra được thực hiện trong bối cảnh công trình đang bước vào giai đoạn then chốt, yêu cầu tiến độ gấp rút để kịp thời đáp ứng nhu cầu vận hành hệ thống truyền tải điện khu vực.
PTC1 tăng tốc thi công công trình lắp kháng bù ngang tại TBA 500kV Thanh Hóa
Ông Phạm Quang Hòa - Phó giám đốc PTC1 trao quà động viên, thăm hỏi đến các đơn vị thi công trên công trường

Tham gia đoàn có đại diện các phòng: Kỹ thuật, Đầu tư Xây dựng, Kế hoạch - Vật tư, cùng các đơn vị thi công: Nhà thầu xây dựng, Đội Sửa chữa thí nghiệm điện 1, Đội Truyền tải điện Thanh Hóa.



Công trình được triển khai tại TBA 500kV Thanh Hóa (xã Thiệu Hóa, tỉnh Thanh Hóa) nhằm bảo đảm điện áp thanh cái 500kV luôn trong giới hạn quy định, hạn chế tình trạng quá áp khi máy biến áp AT1 vận hành ở chế độ phụ tải thấp điểm đêm. Việc lắp đặt kháng bù ngang cũng góp phần giảm thời gian huy động các tổ máy thủy điện chạy bù đồng bộ, tiết kiệm tổn thất điện năng và tăng cường độ ổn định cho lưới điện truyền tải.

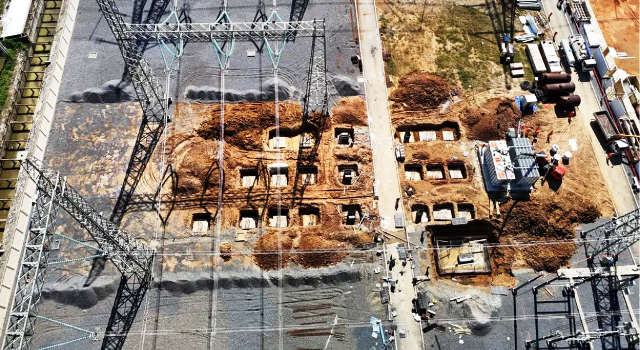

 Các nhà thầu cần hoàn thành toàn bộ phần móng trước ngày 22/11/2025



Quy mô công trình gồm: Lắp mới 01 kháng bù ngang 500kV-120MVAr trên thanh cái C51 cùng các thiết bị nhất thứ như máy cắt, biến dòng, van chống sét, TRV…, được điều động từ các TBA 500kV Nho Quan, Sơn La vaf kho vật tư của PTC1. Hệ thống đo lường, điều khiển – bảo vệ, cungf thiết bị nhị thứ được hoàn thiện phù hợp sơ đồ trạm hiện hữu. Công trình được khởi công từ ngày 06/11/2025.



Đến nay, nhà thầu xây dựng đã hoàn thành khoảng 80% khối lượng móng; kháng 120 MVAr đã được vận chuyển về trạm ngày 15/11/2025 đang được triển khai lắp đặt, dự kiến hoàn thành ngày 22/11/2025. Các thiết bị nhất thứ điều động phục vụ thi công đang chờ lịch cắt điện đường dây 500kV Sơn La - Việt Trì (dự kiến 22–24/11/2025). Thời gian đóng điện đưa công trình vào vận hành được đặt mốc trước ngày 30/11/2025.





 Nhân viên QLVH TBA 500kV tham gia Giám sát trên công trường



Trước thực tế tiến độ gấp rút, ông Phạm Quang Hòa đã yêu cầu các phòng chức năng bám sát kế hoạch cắt điện, phối hợp chặt chẽ để điều động thiết bị kịp thời. Đội Truyền tải điện Thanh Hóa và Đội Sửa chữa thí nghiệm điện 1 được chỉ đạo phối hợp đồng bộ: Tháo dỡ, đóng gói thiết bị từ các trạm nguồn; vận chuyển ngay trong điều kiện cho phép; giám sát 24/24 tại hiện trường; đồng thời yêu cầu nhà thầu hoàn thành toàn bộ phần móng trước ngày 22/11/2025 và triển khai ngay hạng mục thi công hệ thống PCCC cho kháng mới.



Tại hiện trường sáng 20/11/2025, các đơn vị đang thi công trong điều kiện thời tiết thuận lợi, vật tư tập kết đầy đủ, kỹ sư và công nhân đang khẩn trương lắp đặt theo đúng phương án đã phê duyệt. Ghi nhận tinh thần làm việc nghiêm túc và khối lượng công việc đã thực hiện, Phó Giám đốc PTC1 nhấn mạnh yêu cầu “tăng tốc nhưng tuyệt đối không lơ là an toàn”, đảm bảo mọi hạng mục thi công đều được kiểm soát chặt chẽ về an toàn thiết bị và con người.

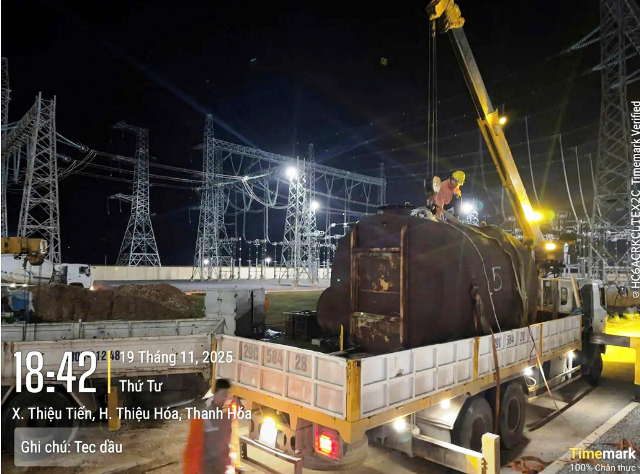

Các đơn vị thi công xuyên đêm chạy đua với thời gian



Đại diện các đơn vị thi công bày tỏ sự đồng thuận với chỉ đạo của lãnh đạo PTC1, đồng thời cam kết phối hợp tối đa với các đơn vị liên quan để bảo đảm công trình hoàn thành đúng tiến độ, đóng điện theo kế hoạch đề ra.



Mạnh Hùng


Tag:PTC1
